Строительство ЖК "Мозаика" на 07.07.2015


Утепление фасада секции № 1
Оштукатуривание фасада секции № 1
Разводка коммуникаций по квартирам на 5,6, 8, 9, 10 этажах секции № 1
Разводка электричества к квартирам на 4,5, 6, 8, 9, 10 этажах секции № 1
Монтаж электрощитов в квартирах на 4,5, 6, 8, 9, 10 этажах секции № 1
Монтаж перил на лестничных маршах до 23 этажа секции № 1
Стяжка пола по квартирам на 3, 4, 5 этаже секции № 1
Контрольная корректировка кладочных работ на 5, 6, 11, 14, 23 и 24 этажах секции № 1
Монтаж вентблоков на 1, 2, 3 и 4 этажах «Premium-класса»
Монтаж и заливка парапета над буферной зоной «Premium-класса»
Монтаж плиты перекрытия буферной зоны «Premium-класса»
Кирпичная кладка инженерных ниш на лестничных клетках «Premium-класса»
Кладка внутренних и наружных стен на 4-ом этаже «Premium-класса»
Армирование и монтаж вертикальных элементов 27-го этажа секции № 2
Кладка внутренних и наружных стен на 18 и 19 этажах секции № 2
Кирпичная кладка балконов секции № 2
Шлифовка железобетонных конструкций секции № 2
Бетонирование диафрагмы жёсткости и вертикальных элементов 4-го этажа секции № 3
Армирование вертикальных элементов 4-го этажа секции № 3
Шлифовка железобетонных конструкций на 1 этаже секции № 3


Timofey

Познавший Дзен новостроек
#22
Статус строительства ЖК Мозаика на 20.07.2015

1 секция — 3 кв. 2015, строится (ведутся внутренние, кладочные и фасадные работы)
2 секция — 3 кв. 2015, строится (ведутся кладочные работы)
3 секция — 3 кв. 2016, строится (строится 3 этаж)
4 секция — 2017, строится (начальный этап)
5 секция — 3 кв. 2016, строится (начальный этап)
премиум-класс — 1 кв. 2015, строится (построены 4 этажа из 6)


kev

Эксперт недвижимости
#24
1 (1).jpg
Строительство ЖК "Мозаика" на 03.08.2015
Утепление фасада и балконов секции № 1
Оштукатуривание и армирование фасада секции № 1
Изготовление и подготовка к монтажу оконных конструкций для заполнения недостающих проемов 2-23 этажа
Изготовление и подготовка к монтажу оконных конструкций на 24,25 этажах
Изготовление и монтаж витражных (панорамных) окон секции № 1
Поэтажная разводка коммуникаций по квартирам секции № 1
Подвод электричества к квартирам секции № 1
Монтаж электрощитов в квартирах № 1
Изготовление и монтаж инженерных стояков
Стяжка пола по квартирам секции № 1
Корректировка кладочных работ по квартирам запросивших перепланировку на 2,7,11,12,15, 18, 20, 21, 22, 24 и 25 этажах секции № 1
Изготовление ФБС-ов для обустройства подпорной стенки перед секцией № 1
Устройство подпорной стенки перед секцией № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Подготовительные работы по устройству лифтов секции № 1,2 (Изготовление оборудования, 62% зарубежное)
Машинная штукатурка стен подъезда секции № 1
Кладка внутренних и наружных стен (над отделом продаж) «Premium-класса»
Окончание работ по устройству парапета над буферной зоной «Premium-класса»
Окончание работ по устройству плиты перекрытия буферной зоны «Premium-класса»
Монтаж лестничных маршей входа в подземный паркинг (за отделом продаж)
Кирпичная кладка лестничных клеток (за отделом продаж)«Premium-класса»
Устройство стояков канализационных труб и труб подачи холодной/горячей воды по секции № 2
Подготовительные работы по утеплению фасада секции № 2


Surprise

Инвестор
#25
Больше недели не было в Киеве и за это время на стройке абсолютно ничего не изменилось. Ни окна нового не поставили, ни балкончика ни утеплили. Все стоит мертвым грузом

#26
Ход строительства 05.10.2015

Утепление фасада и балконов секции № 1 (со стороны второй секции)
Подготовка к утеплению фасада секции № 1 (со стороны ул. Саперно-слободская)
Оштукатуривание и армирование фасада секции № 1 (со стороны второй секции)
Монтаж окон 24 этажа секции № 1
Поэтажная разводка коммуникаций по квартирам секции № 1
Подвод электричества к квартирам секции № 1
Монтаж электрощитов в квартирах № 1
Устройство стояков канализационных труб и труб подачи холодной/горячей воды по секции № 1
Подготовительные работы по подключению коммуникаций секции № 1
Изготовление и монтаж гребенок под узлы учета
Стяжка пола по квартирам секции № 1
Устройство подпорной стенки перед секцией № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Кладка внутренних стен «Premium-класса»
Кладка внутренних стен стилобатной части (со стороны второй секции)
Кирпичная кладка лестничных маршей входа в подземный паркинг (за отделом продаж) «Premium-класса»


#27
Ход строительства ЖК "Мозаика" на ноябрь 2015:

- Оштукатуриванире и армирование фасада секции №1;
- поэтажная разводка коммуникаций по квартирам секции №1;
- монтаж вентиляционных каналов секции №1;
- кладка внутренних стен секции №2;
- кладка внутренних стен секции №1;


2.jpg 4.jpg 5.jpg

#28
Строительство ЖК "Мозаика" на 01.12.2015

Утепление фасада и балконов секции № 1 (со стороны Сапёрно-слободской)
Оштукатуривание и армирование фасада секции № 1 (сторона гипер-маркета «LeroyMerlin» последние 4 этажа)
Оштукатуривание и армирование фасада секции № 1 (со стороны Сапёрно-слободской)
Кладка внутренних стен секции № 1

1 (1).jpg
Монтаж панорамных окон секции № 1
Установка французских балконов на секции № 1
Поэтажная разводка коммуникаций по квартирам секции № 1
Монтаж стояков по секции № 1
Подготовительные работы в лифтовых шахтах для установки лифта секции № 1
Подвод электричества к квартирам секции № 1
Монтаж электрощитов в квартирах секции № 1
Устройство труб подачи холодной/горячей воды по секции № 1
Подготовительные работы по подключению коммуникаций секции № 1
Стяжка пола по квартирам секции № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Армирование и бетонирование вертикальных элементов «Premium-класса» (над отделом продаж)
Монтаж и армирование горизонтальной плиты перекрытия «Premium-класса» (над отделом продаж)
Залита последняя часть парапета на стилобатной части (со стороны секции № 2)
Кладка внутренних стен стилобатной части (со стороны второй секции)
Залита плита перекрытия секции № 2
Кладка внутренних стен секции № 2
Устройство стояков канализационных труб и труб подачи холодной/горячей воды по секции № 2
Устройство стояков секции № 2
Монтаж и армирование вертикальных элементов секции № 3

#29
Строительство ЖК "Мозаика" на 14.12.2015

Оштукатуривание и армирование фасада секции № 1 (со стороны Сапёрно-слободской)
Монтаж панорамных окон секции № 1(сторона гипер-маркета «LeroyMerlin»)
Монтаж панорамных окон секции № 1(со стороны Сапёрно-слободской)
Монтаж стояков водоснабжения секции № 1
Монтаж стояков ливневой канализации секции № 1
Подготовительные работы в лифтовых шахтах для установки лифта секции № 1
Кирпичная кладка балконов секции № 1
Подготовительные работы по подключению коммуникаций секции № 1
Стяжка пола по квартирам секции № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Залита горизонтальная плита перекрытия «Premium-класса» (над отделом продаж)
Демонтаж опалубки горизонтальной плиты перекрытия «Premium-класса» (над отделом продаж)
Монтаж и армирование опалубки вертикальных элементов «Premium-класса» (над отделом продаж)
Кладка внутренних и наружных стен на всех этажах «Premium-класса»
Демонтаж опалубки горизонтальной плиты перекрытия секции № 2
Армирование вертикальных элементов секции № 2
Монтаж стояков водоснабжения секции № 2
Монтаж стояков ливневой канализации секции № 2
Наращивание башенного крана для строительства секции № 3



Sheriff

Познавший Дзен новостроек
#30
Строительство ЖК "Мозаика" на 02.02.2016




  • Армирование и оштукатуривание фасада секции № 1 (со стороны Сапёрно-слободской)
  • Армирование вертикальных элементов крыши секции № 1
  • Монтаж стояков водоснабжения секции № 1
  • Монтаж стояков ливневой канализации секции № 1
  • Стяжка полов по квартирам секции № 1
  • Завершены монолитные работы «Premium-класса» (над отделом продаж)
  • Монтаж стояков холодного/горячего водоснабжения «Premium-класса»
  • Монтаж стояков ливневой канализации «Premium-класса»
  • Кладка внутренних и наружных стен на всех этажах«Premium-класса»
  • Шлифовка монолитных конструкций «Premium-класса»
  • Монтаж стояков водоснабжения секции № 2
  • Монтаж стояков ливневой канализации секции № 2
  • Бетонирование вертикальных элементов секции № 3
  • Демонтаж опалубки вертикальных элементов секции № 3
  • Монтаж и армирование горизонтальной плиты перекрытия секции № 3


Sheriff

Познавший Дзен новостроек
#31
Новость от жилого комплекса "Мозаика" от 11.05.2016

Рады сообщить всем своим жильцам что стартовали продажи нежилого фонда в 1 и 2 секциях. Также возобновили строительство 1 и 2 секций.


Andriy_Viktorovich

Познавший Дзен новостроек
#32
Рады сообщить всем своим жильцам что стартовали продажи нежилого фонда в 1 и 2 секциях. Также возобновили строительство 1 и 2 секций.
Так вроде "дядя" Кличко отжал у вас данный объект? А вы опять начали строить как так ?))


Sheriff

Познавший Дзен новостроек
#33
Новости жилого комплекса "Мозаика" от 14.06.2016

Строительство ЖК «Мозаика» на 31.05.2016 Закончено устройство монолитного каркаса на первой секции Заканчивается устройство перегородок в стилобатной части Установка опалубки под плиту перекрытия, на третей секции Продолжается отделка фасада Проведены инженерно геологические работы по определению места прохождения коллектора. Коллектор расположен так, что если даже произойдет аварийная ситуация она не повлияет на несущую способность здания В настоящее время проводится тендер по остеклению витражей


Sheriff

Познавший Дзен новостроек
#34
Ход строительства жилого комплекса "Мозаика" на 03.08.2016

Закончили армирование. Начали заливку бетонной основы.
zalivka-betonom-2.jpg zalivka-betonom-300x225.jpg zakonchen-proces-armirovaniya-300x225.jpg zalivka-betonom-825x510.jpg


Nelli

Новостройки Украины
#35
Ход строительства жилого комплекса «МОЗАИКА» на 16.09.2016

СТРОИТЕЛЬСТВО ЖК «МОЗАИКА» НА 16.09.2016

1 СЕКЦИЯ:

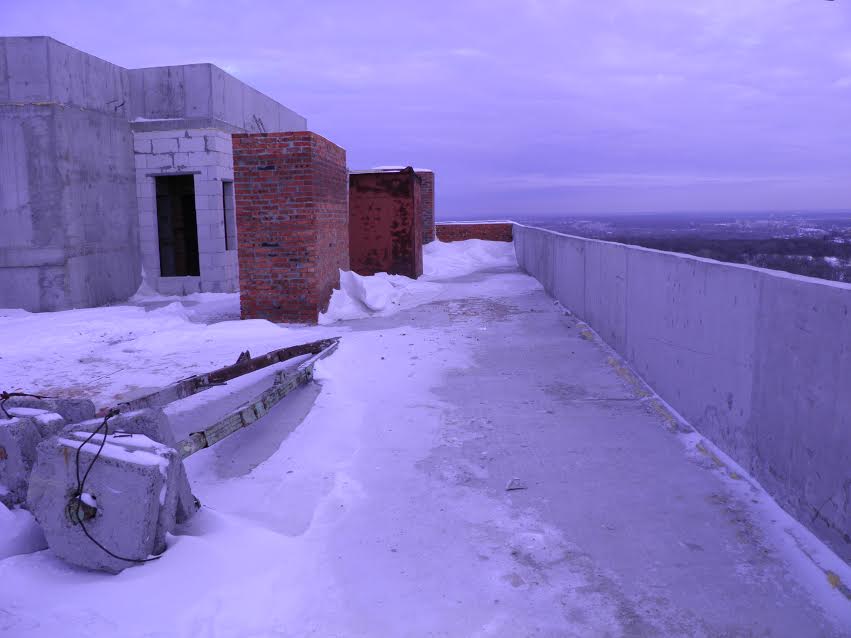

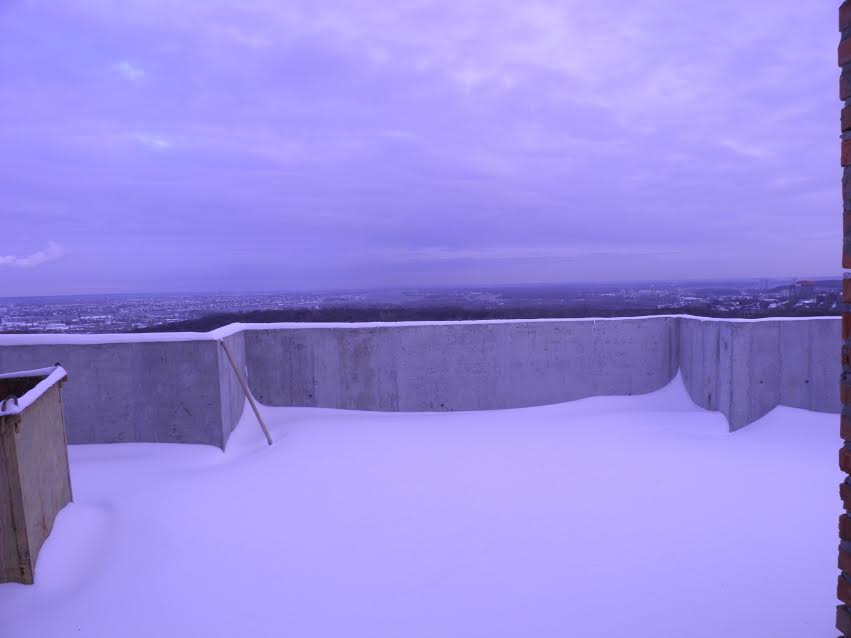

  • Идёт монтаж парапета по всему контуру.
  • Начата кладка вентканалов на крыше и подготовка к монтажу крыши.
  • Начаты работы на пентхауcе.
  • Начали делать фасад со стороны улицы Сапёрно-Слободская.
2 СЕКЦИЯ:


  • Начат монтаж лестничных маршей на 20-24 этажах.
  • Монтаж опалубки лифтовой шахты.
3 СЕКЦИЯ:


  • Залито перекрытие на отметке +3.800


Nelli

Новостройки Украины
#36
Ход строительства Жилого комплексу "Мозаика"29.09.2016

1 секция:
Начата подготовка лифтовых шахт с установкой настилов для монтажа и установки лифтов.
Штукатурные работы мест общего пользования (МОП) на 2, 3, 4 и 5 этажах.
Продолжается кладка вентиляционных каналов на крыше и подготовка под монтаж кровли 25-й этаж закончено кладка межквартирных и межкомнатных перегородок.
2 секция:
Продолжается монтаж лестничных маршей с 20 по 24 этаж.



Последнее редактирование:

Nelli

Новостройки Украины
#38
Ход строительства Жилого комплексу "Мозаика" 11.11.2016

Первая секция
  1. Ведутся индивидуальные перепланировки квартир на отметке +12.900
  2. Кладка инженерных ниш на 13-14 этажах
  3. Устройство фасада и его окраска со стороны улицы Сапёрно-Слободская
  4. Закончено оштукатуривание стен МОП со второго по одиннадцатый этажи
  5. Ведутся сантех работы в подвале, выводятся стояки ливнеприёмника
  6. Сантехники готовят первую зону холодной и горячей воды для подключения к центральным стоякам здания
  7. Изготовление гребёнок для подключения
  8. Кладка на пентхаузе закончена на 100% и готова под монтаж покрытия под крышу

Вторая секция​
  1. Окончен монтаж лестничных маршей до 24-го этажа включительно
  2. Залита лифтовая балка на 24-м этаже и начат монтаж опалубки перекрытия следующего этажа


Goblin

Квартирант
#40
жаль людей, дом уже стоит лет 5, стройка не идет, документов даже на землю нет, УКОГРУП как всегда кидает людей..
